Στη δυτική ακτή της Νορβηγίας, ένα από τα πιο φιλόδοξα έργα θαλάσσιας υποδομής της Ευρώπης φαίνεται να πλησιάζει ξανά στη γραμμή εκκίνησης. Το Stad Ship Tunnel, η σήραγγα που θα επιτρέπει σε πλοία να περνούν μέσα από τη χερσόνησο Stad, επανέρχεται δυναμικά στο προσκήνιο μετά την έγκριση του αναθεωρημένου εθνικού προϋπολογισμού της Νορβηγίας για το 2026. Το έργο προβλέπεται να αποτελέσει την πρώτη σήραγγα πλήρους κλίμακας στον κόσμο ειδικά σχεδιασμένη για πλοία, δημιουργώντας μια προστατευμένη θαλάσσια δίοδο μέσα από στεριά, αντί για τον επικίνδυνο περίπλου ενός από τα πιο δύσκολα σημεία της νορβηγικής ακτογραμμής.
Η ιδέα μοιάζει σχεδόν αντισυμβατική: όχι ένας δρόμος ούτε μια σιδηροδρομική γραμμή, αλλά μια θαλάσσια διαδρομή μέσα από βουνό. Στην πράξη, όμως, το Stad Ship Tunnel δεν σχεδιάστηκε ως τεχνικό έργο εντυπωσιασμού, αλλά ως έργο ασφαλείας. Η περιοχή Stadhavet, ανοιχτά της χερσονήσου Stad, θεωρείται από τη Νορβηγική Υπηρεσία Παράκτιας Διοίκησης (Kystverket) ένα από τα πιο εκτεθειμένα και επικίνδυνα θαλάσσια περάσματα της νορβηγικής ακτής. Ισχυροί άνεμοι, μεγάλα κύματα και απότομες μεταβολές του καιρού δημιουργούν επί δεκαετίες προβλήματα στη ναυσιπλοΐα, ιδίως για επιβατηγά, εμπορικά και παράκτια πλοία.

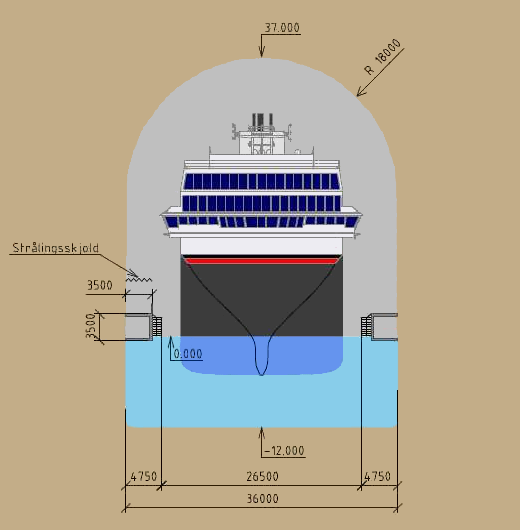

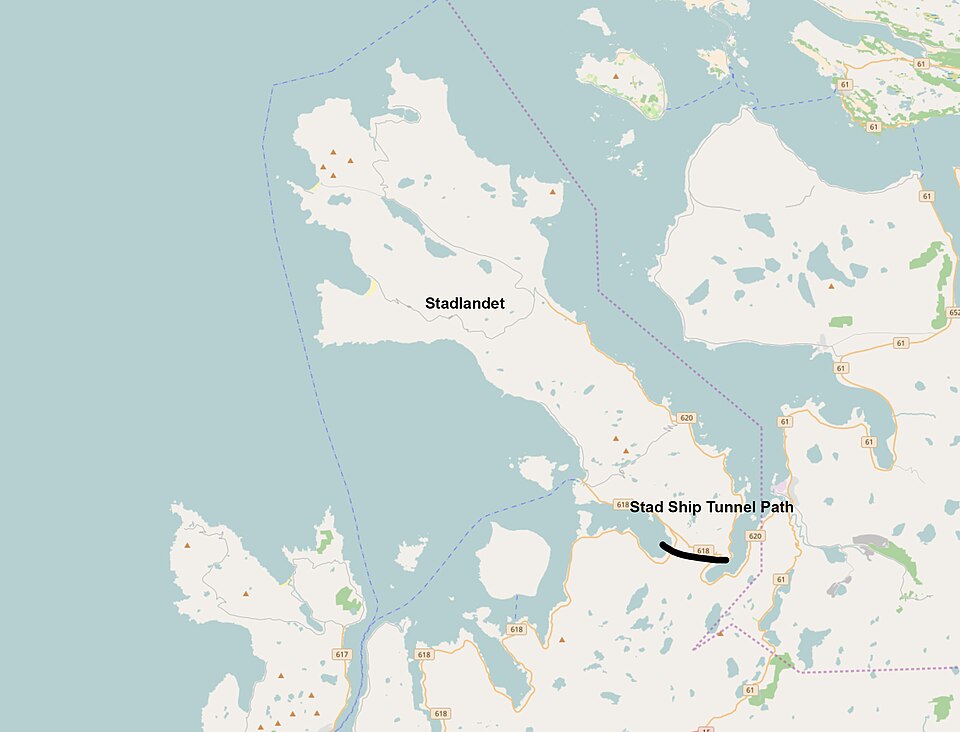

Το έργο θα κατασκευαστεί στο στενότερο σημείο της χερσονήσου Stad, ανάμεσα στο Moldefjorden και το Kjødepollen, στην περιοχή του Vanylvsfjord. Η βασική σήραγγα θα έχει μήκος περίπου 1,7 χιλιομέτρων, ενώ το συνολικό μήκος μαζί με τις κατασκευές εισόδου και εξόδου φθάνει περίπου τα 2,2 χιλιόμετρα. Σύμφωνα με τα τεχνικά στοιχεία της Kystverket, η σήραγγα θα έχει ύψος 50 μέτρων από τη βάση έως την οροφή, πλάτος 36 μέτρων μεταξύ των πλευρικών τοιχωμάτων και καθαρό ύψος περίπου 33 μέτρων από την επιφάνεια της θάλασσας έως την οροφή. Οι διαστάσεις αυτές έχουν σχεδιαστεί ώστε να μπορούν να διέρχονται πλοία μεγέθους αντίστοιχου με εκείνα της νορβηγικής παράκτιας γραμμής Hurtigruten και Kystruten.
Η κλίμακα του έργου είναι εντυπωσιακή. Για να ανοιχτεί η σήραγγα θα πρέπει να αφαιρεθούν περίπου 3 εκατομμύρια κυβικά μέτρα συμπαγούς βράχου, ποσότητα που αντιστοιχεί σε περίπου 5,4 εκατομμύρια κυβικά μέτρα θρυμματισμένου υλικού ή περίπου 750.000 φορτηγά. Η κατασκευή προβλέπεται να γίνει με συμβατικές μεθόδους διάτρησης και ανατίναξης. Το ανώτερο τμήμα θα διαμορφωθεί με τρόπο παρόμοιο με τις οδικές σήραγγες, ενώ στη συνέχεια η εκσκαφή θα προχωρά προς τα κάτω σε διαδοχικά επίπεδα, με τη μέθοδο της βαθμιδωτής ανατίναξης.

Η επαναφορά του Stad Ship Tunnel στην πολιτική ατζέντα δεν ήταν αυτονόητη. Το έργο έχει περάσει πολλές φορές από φάσεις προώθησης, αναβολής και αμφισβήτησης. Το 2021, το νορβηγικό Κοινοβούλιο είχε εγκρίνει την κατασκευή του σε χαμηλότερο κόστος, ωστόσο οι αυξημένες προσφορές και η γενικότερη άνοδος των δαπανών οδήγησαν το 2025 την κυβέρνηση να προτείνει πάγωμα των εργασιών. Τότε η Kystverket ανέστειλε τις διαδικασίες, περιμένοντας την τελική στάση του κοινοβουλίου.
Η εικόνα άλλαξε εκ νέου μέσα στο 2026. Η Kystverket υπέβαλε επικαιροποιημένη βάση κόστους και απόφασης στο υπουργείο Εμπορίου, Βιομηχανίας και Αλιείας της Νορβηγίας, ύστερα από επεξεργασία με τους υποψήφιους αναδόχους και προσπάθεια περιορισμού των δαπανών. Στο νέο πολιτικό πλαίσιο, το αναθεωρημένο εθνικό δημοσιονομικό πακέτο περιλαμβάνει χρηματοδότηση εκκίνησης για το έργο, ενώ το συνολικό πλαίσιο κόστους έχει τοποθετηθεί στις 8,6 δισ. νορβηγικές κορώνες.
Η τελική έγκριση του αναθεωρημένου προϋπολογισμού στις 19 Ιουνίου 2026 δίνει πλέον στην Kystverket τη δυνατότητα να κινηθεί προς την ανάθεση της κύριας σύμβασης. Η υπηρεσία έχει ολοκληρώσει την αξιολόγηση των τελικών προσφορών από τρεις υποψήφιους αναδόχους: την AF Gruppen Norge, τη γαλλική Eiffage Génie Civil και την κοινοπραξία Skanska Norge–Vassbakk & Stol. Η διαγωνιστική διαδικασία έχει εκδοθεί υπό την προϋπόθεση επαρκούς χρηματοδότησης, με στόχο την υπογραφή σύμβασης εντός της περιόδου ισχύος των προσφορών και την έναρξη του κατασκευαστικού έργου στις αρχές του 2027.
Ο γενικός διευθυντής της Kystverket, Έιναρ Βικ Άρσετ [Einar Vik Arset], δήλωσε ότι η υπηρεσία είναι έτοιμη να ξεκινήσει τις διαδικασίες που απαιτούνται ώστε να καταστεί δυνατή η έναρξη των εργασιών στις αρχές του 2027. Παράλληλα, έχουν ετοιμαστεί και επιμέρους συμβάσεις προπαρασκευαστικών εργασιών, όπως η κατεδάφιση κτιρίων κοντά στη θέση της σήραγγας και η κατασκευή νέων αγωγών ύδρευσης και στις δύο πλευρές του έργου.

Το Stad Ship Tunnel δεν θα είναι μια απλή θαλάσσια δίοδος μέσα από το βουνό. Η κυκλοφορία των πλοίων θα ελέγχεται, με χρονοθυρίδες και σήμανση εισόδου, σαν με ένα οργανωμένο σύστημα θαλάσσιας κυκλοφορίας. Η Kystverket αναφέρει ότι προβλέπεται χρήση του συστήματος κόκκινου και λευκού φωτός για την είσοδο των πλοίων, ενώ τα διερχόμενα σκάφη πιθανότατα θα λαμβάνουν συγκεκριμένο χρονικό παράθυρο από κέντρο ελέγχου κυκλοφορίας σκαφών, όπως συμβαίνει με τις χρονοθυρίδες στην αεροπορία. Η ταχύτητα μέσα στη σήραγγα θα οριστικοποιηθεί αργότερα, αλλά οι προκαταρκτικές εκτιμήσεις κάνουν λόγο για ~5 κόμβους για τα περισσότερα πλοία και έως 8 κόμβους για τα ταχύτερα σκάφη, με πιθανό χρόνο διέλευσης περίπου δέκα λεπτών.

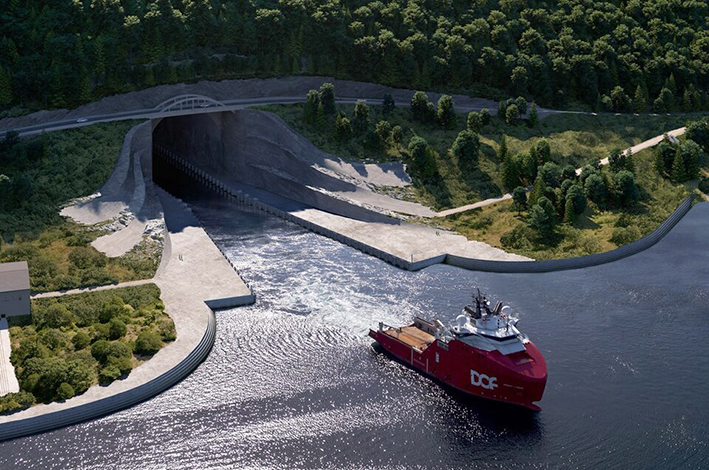

Εκτός από την ίδια τη σήραγγα, το έργο περιλαμβάνει και κατασκευές καθοδήγησης στις εισόδους, ώστε τα πλοία να ευθυγραμμίζονται με ασφάλεια πριν εισέλθουν. Στο εσωτερικό προβλέπονται πλευρικές δομές με προσκρουστήρες, ώστε να απορροφώνται πιθανές επαφές με τα πλοία, ενώ τα τοιχώματα θα ασφαλιστούν με αγκύρια βράχου και εκτοξευόμενο σκυρόδεμα για την αποφυγή αποκολλήσεων. Η χρήση από σκάφη αναψυχής δεν θα είναι ανεξέλεγκτη· οι νορβηγικές αρχές εξετάζουν ειδικές ώρες ή ένταξή τους σε οργανωμένη σειρά διέλευσης, ενώ τα σκάφη αυτά θα πρέπει να είναι μηχανοκίνητα.
Το ζήτημα της χρησιμότητας του έργου παραμένει μέρος της δημόσιας συζήτησης στη Νορβηγία. Οι υποστηρικτές το παρουσιάζουν ως παρέμβαση που θα μειώσει τον κίνδυνο ατυχημάτων, θα περιορίσει τις καθυστερήσεις λόγω κακοκαιρίας και θα κάνει πιο προβλέψιμη τη θαλάσσια μεταφορά στην περιοχή. Οι πολέμιοι, από την άλλη, εστιάζουν στο υψηλό κόστος και στο αν η δαπάνη δικαιολογείται σε σχέση με άλλα έργα υποδομής. Η διαδρομή του έργου τα τελευταία χρόνια δείχνει ακριβώς αυτή την ένταση: από την αρχική έγκριση, στο πάγωμα λόγω κόστους, και τώρα στην εκ νέου προώθηση μέσω πολιτικού συμβιβασμού.
Σε κάθε περίπτωση, το Stad Ship Tunnel αποτελεί παράδειγμα του πώς η γεωγραφία μπορεί να επιβάλλει λύσεις που μοιάζουν ασυνήθιστες μέχρι να εξεταστούν στο συγκεκριμένο τους περιβάλλον. Η Νορβηγία διαθέτει μια από τις πιο δύσκολες ακτογραμμές της Ευρώπης, με έντονη εξάρτηση από τη θαλάσσια μεταφορά, την αλιεία, την παράκτια ναυσιπλοΐα και την πρόσβαση απομακρυσμένων κοινοτήτων. Η δημιουργία μιας σήραγγας για πλοία δεν καταργεί τη θάλασσα, αλλά επιχειρεί να παρακάμψει ένα από τα πιο απρόβλεπτα σημεία της. Για χώρες με έντονη θαλάσσια δραστηριότητα, όπως και η Ελλάδα, το παράδειγμα έχει ενδιαφέρον όχι επειδή μπορεί να αντιγραφεί εύκολα, αλλά επειδή δείχνει πώς η ασφάλεια, η συνδεσιμότητα και το κόστος υποδομών μπαίνουν στο ίδιο στρατηγικό ζύγι.
Αν το έργο προχωρήσει σύμφωνα με τον σημερινό σχεδιασμό, οι εργασίες θα μπορούσαν να αρχίσουν στις αρχές του 2027 και να διαρκέσουν περίπου πέντε χρόνια, αν και το ακριβές χρονοδιάγραμμα θα εξαρτηθεί από τον ανάδοχο και την τελική οργάνωση του εργοταξίου. Μέχρι τότε, το Stad Ship Tunnel παραμένει ένα από τα πιο χαρακτηριστικά παραδείγματα σύγχρονης μηχανικής: μια σήραγγα όχι για αυτοκίνητα ή τρένα, αλλά για να περνούν τα πλοία μέσα από τη γη.
